Aanleg WKO-systeem Campus Zuid
De TU Delft Campus zet een grote stap richting een CO₂-neutrale toekomst met het boren van wko-bronnen en de bouw van een nieuwe wko-centrale. Deze centrale vormt het hart van een innovatief systeem dat warmte en koude opslaat in de bodem en deze energie efficiënt verdeelt over verschillende gebouwen op Campus Zuid. Het project draagt bij aan het verduurzamen van de energievoorziening en ondersteunt het doel om in 2030 volledig CO₂-neutraal te zijn.
Wat is een wko-systeem?
Een wko-systeem, oftewel warmte-koudeopslag, maakt gebruik van bronnen in de bodem om warmte en koude op te slaan. In de zomer wordt warmte uit gebouwen in de bodem opgeslagen om vervolgens in de winter te gebruik voor verwarming. En in de winter gaat juist precies andersom. Dan wordt de koude uit de winter in de zomer gebruikt voor koeling. Deze energie wordt via leidingen naar de wko-centrale gebracht, waar het wordt verdeeld naar aangesloten gebouwen. Het resultaat is een duurzame en efficiënte manier van verwarmen en koelen.
De wko-bronnen: energie uit de bodem
Voor het systeem worden meerdere bronnen geboord in de ondergrond van Campus Zuid. Deze bronnen bestaan uit diepe putten waarin water wordt opgeslagen dat warmte of koude bevat. Het warme water wordt in de zomer in een warme bron opgeslagen en in de winter weer opgepompt om gebouwen te verwarmen. Hetzelfde gebeurt met koude water voor koeling. Door deze natuurlijke opslag in de bodem kan energie efficiënt worden hergebruikt en blijft het verbruik van fossiele brandstoffen minimaal. In totaal komen er maximaal 36 bronnen op geheel Campus Zuid, waarvan de eerste 12 bronnen bijna allemaal zijn aangelegd.
De wko-centrale: het hart van het systeem

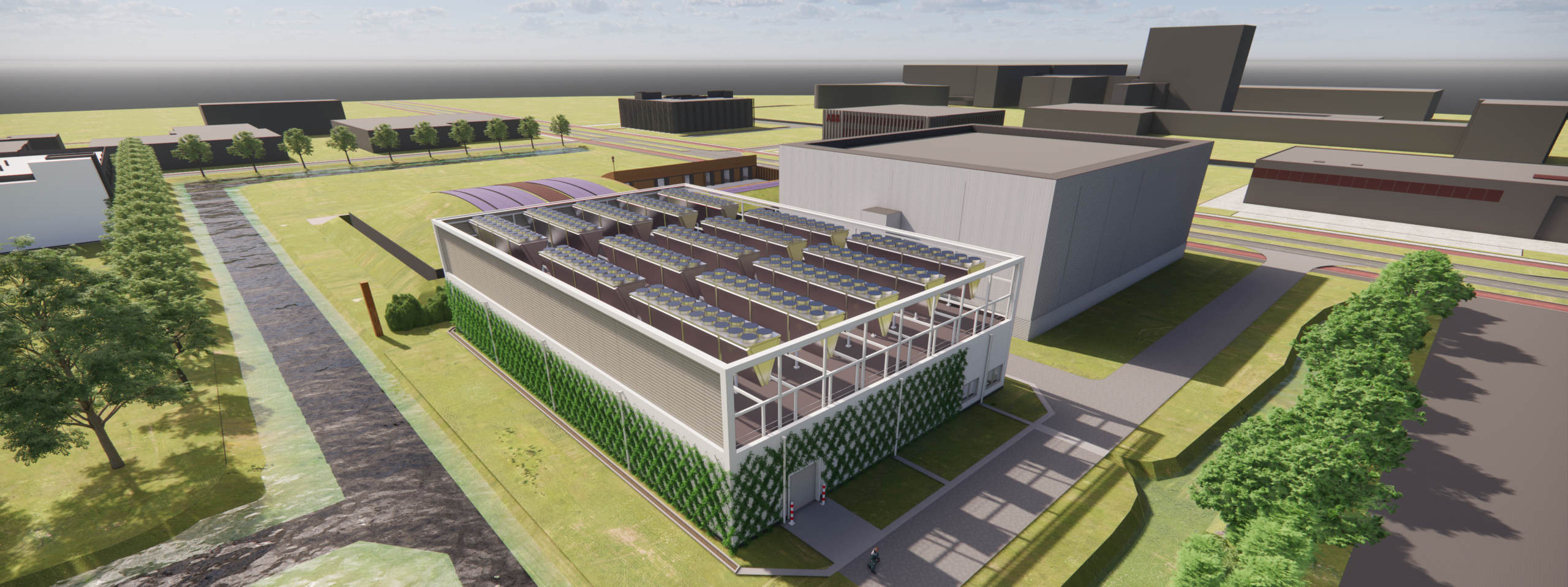

De centrale wordt gebouwd op Campus Zuid en is strategisch gepositioneerd om meerdere gebouwen van energie te voorzien. Het ontwerp van het gebouw sluit aan bij het moderne en duurzame karakter van de campus. Binnenin komen de bronleidingen samen en worden de installaties geplaatst die zorgen voor de verdeling van warmte en koude.

Facts & figures
- max 36 bronnen
- 15 km WKO leidingen
Planning
De bouw van de wko-centrale verloopt in verschillende fasen:
- Bouwplaatsinrichting: november – december 2025
- Boren funderingspalen: januari 2026
- Fundering: januari – april 2026
- Staalconstructie: mei – juni 2026
- Gevel plaatsen: juli – oktober 2026
- Gebouwgebonden installaties: mei – november 2026
- Oplevering gebouw: december 2026
- Primaire installaties in gebouw: november 2026 – maart 2027
Meer informatie en vragen
Tijdens de bouwperiode wordt rekening gehouden met de omgeving en wordt eventuele hinder vooraf gemeld. Voor vragen over planning, voortgang of overlast kunt u contact opnemen met Omgevingsmanagement via omgevingsmanagement-crefm@tudelft.nl.
Een overzicht van actuele werkzaamheden en eventuele hinder op de campus vind je op de online campusplattegrond.
